斜管填料安裝方法

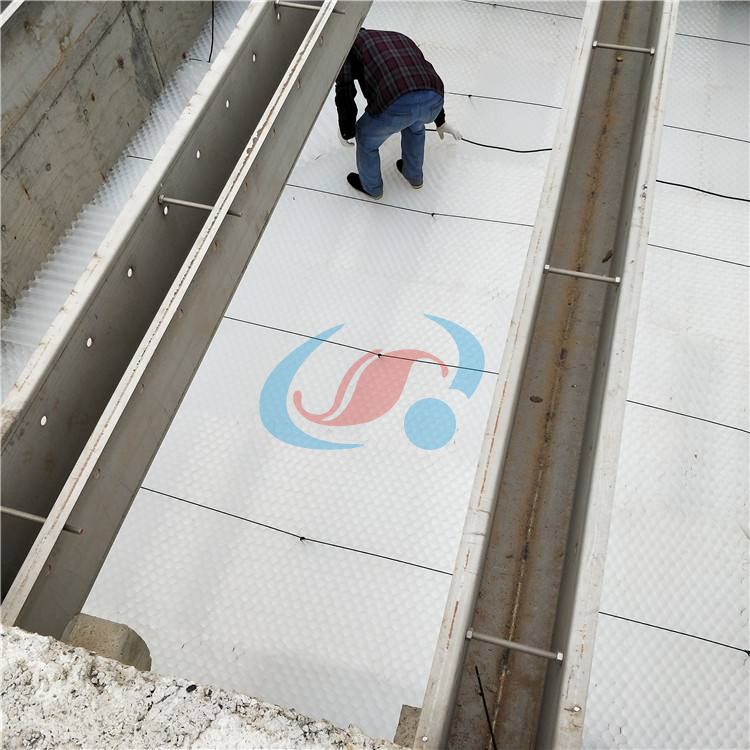

斜管填料焊接工具提前準備電洛鐵2個,輸出功率200W-300W,接電源10分鐘將頭拆下來將頭錘直打扁。把每一件裝包斜管填料拆卸提前準備燙接。拼出六邊形孔電焊焊接,拼裝成菱形60°。每一件分倆件塊狀。斜管沉淀池池塘邊補菱形。斜管沉淀池拼裝,每片相互連接并且用繩索固定不動,防止坍塌。
一、當場提前準備:
1、燙插線、電纜線提前準備;
2、提前準備好500W電鉻鐵2支;
3、操作工作人員及時、監護人員及時;
4、斜管填料燙接進行后容積巨大將占挺大室內空間,提早預埋處置場地;
二、燙接操作

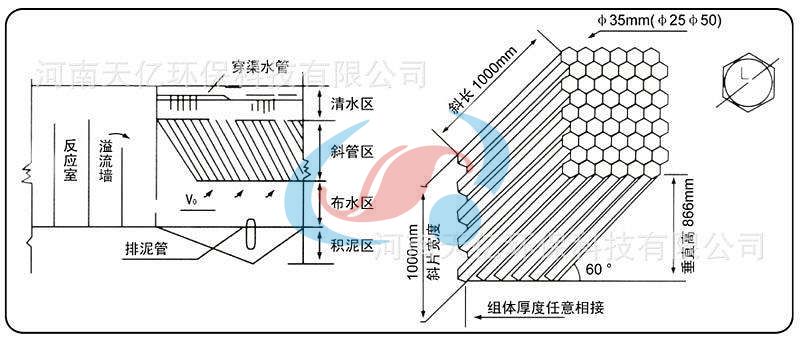

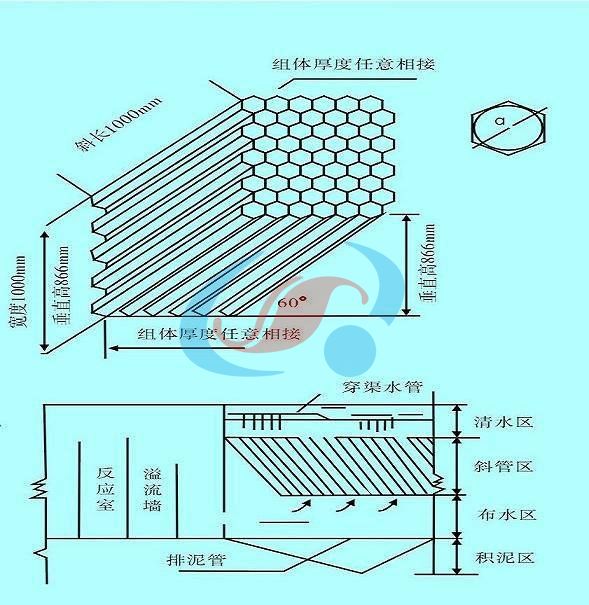

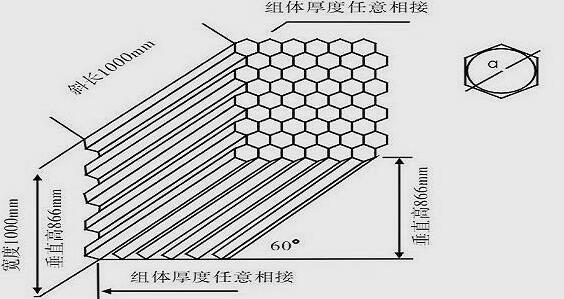

1、開啟斜管填料包裝,將片斜管填料放置于路面,取第二片斜管填料放置片填料之中,查驗斜管填料的創口,務必確保60°角、并呈六角空泡,查驗準確無誤后剛開始燙接粘合點;
2、在六角蜂窩狀兩邊全部平面圖觸點所有要燙接,兩邊兩塊平面圖合縫處規定燙接四點左右,在兩塊斜管填料平面圖正中間規定電焊焊接四點左右,保證電焊焊接堅固;
3、燙接時留意操作節奏感,操縱好溫度,燙接等級不可忽略;
4、每一個斜管填料包裝做為一個獨立的燙接模塊,燙接進行后在場土里齊整堆積;
5、半途歇息一定要斷開電鉻鐵開關電源,而且要安全性置放;
三、斜管沉淀池運作調節
1、查驗漏水是不是勻稱,不可對沉砂池導致沖擊性,危害沉定實際效果;
2、調節出水堰槽高矮及平整度至適合,維持出水勻稱;
3、歷經左右工程施工工藝流程,到此斜管沉淀池填料安裝早已所有進行。一切正常交付使用后必須依據進水里懸浮固體濃度值狀況明確污泥濃縮池周期時間,留意立即污泥濃縮池,保證斜管沉淀池自始至終保持穩定的運作情況及比較滿意的出水水體。
四、安全性事宜
1、在觸點燙接時規定留意人生道路安全性,避免燒傷、觸電事故;
2、燙接操作規定更少有兩個人在場時開展,互相幫助,相互配合操作;
3、燙接操作規定在寬闊的場所上開展,工程施工時務必有法定監護人;
4、燙接場所上不可有易燃物,而且務必有消防設備在場;
